【続】北海道新幹線豊野トンネル(1595m)、幌内トンネル(510m)と両トンネル間の橋梁工事
トンネル

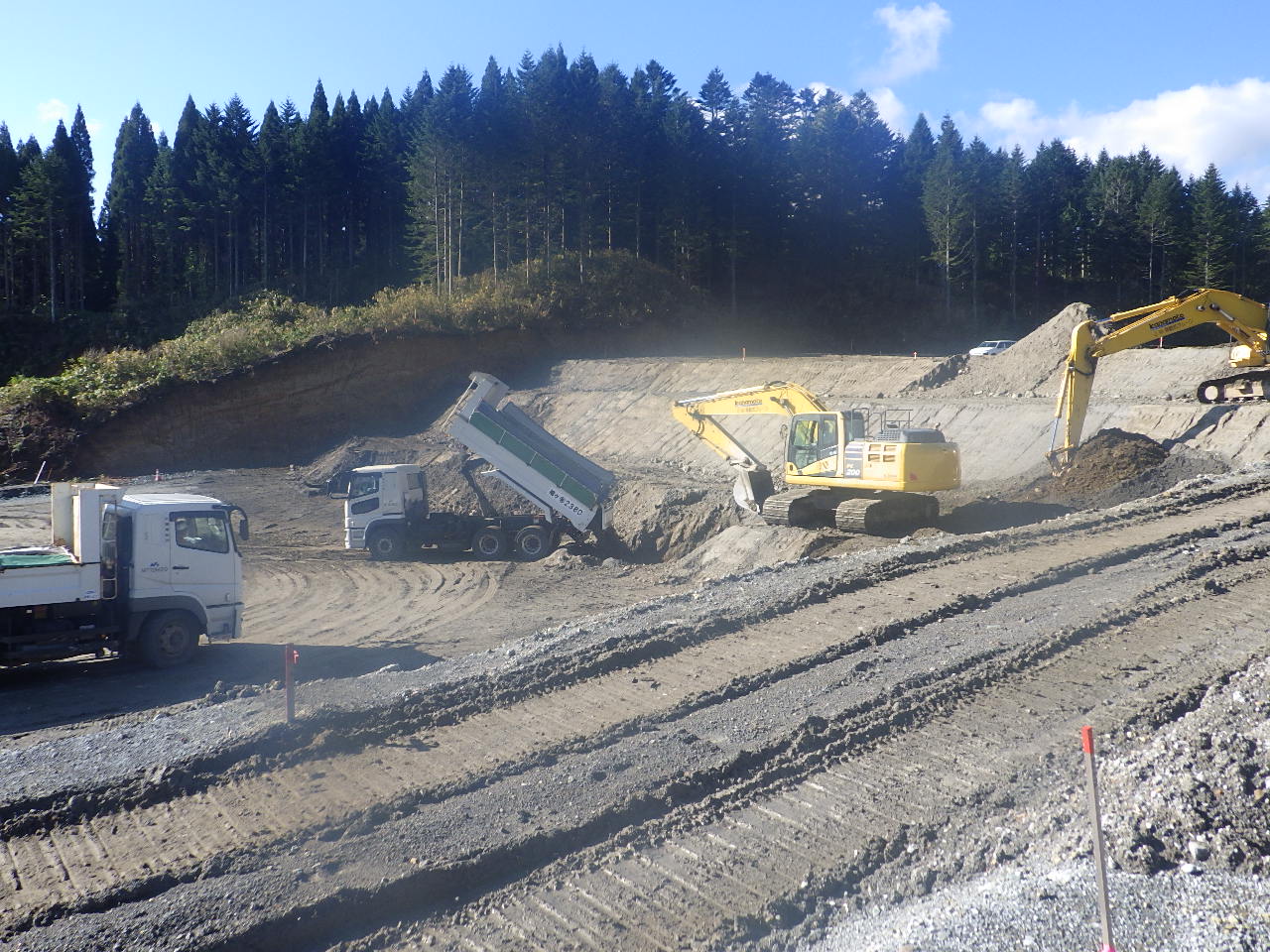

私の担当は、坑内掘削土の受入地である富野地区発生土受入地の施工管理を行っています。
現在の進捗はは対策土294,000m3の内285,000m3(残り9,000m3)を受け入れ,覆土63,500m3の内25,500m3(残り38,000m3)が完了しており、富野地区発生土受入地は令和5年度の完成を目指しています。
平成31年2月26日から開始している豊野トンネルの実貫通は令和5年3月下旬を予定しており、4月中旬からは引き続き幌内トンネルの掘削を開始予定です。
- ⼯事名
- 北海道新幹線 豊野トンネル外1箇所他 JV
- ⼯事場所
- 北海道山越郡長万部町地内
- ⼯期
- 自 平成31年2月26日/至 令和年6月4月25日→[工期延長]令和9年3月頃(予定)
