自然災害リスクを踏まえた防災・減災対策~流木止設置工事~
河川
工事完了日

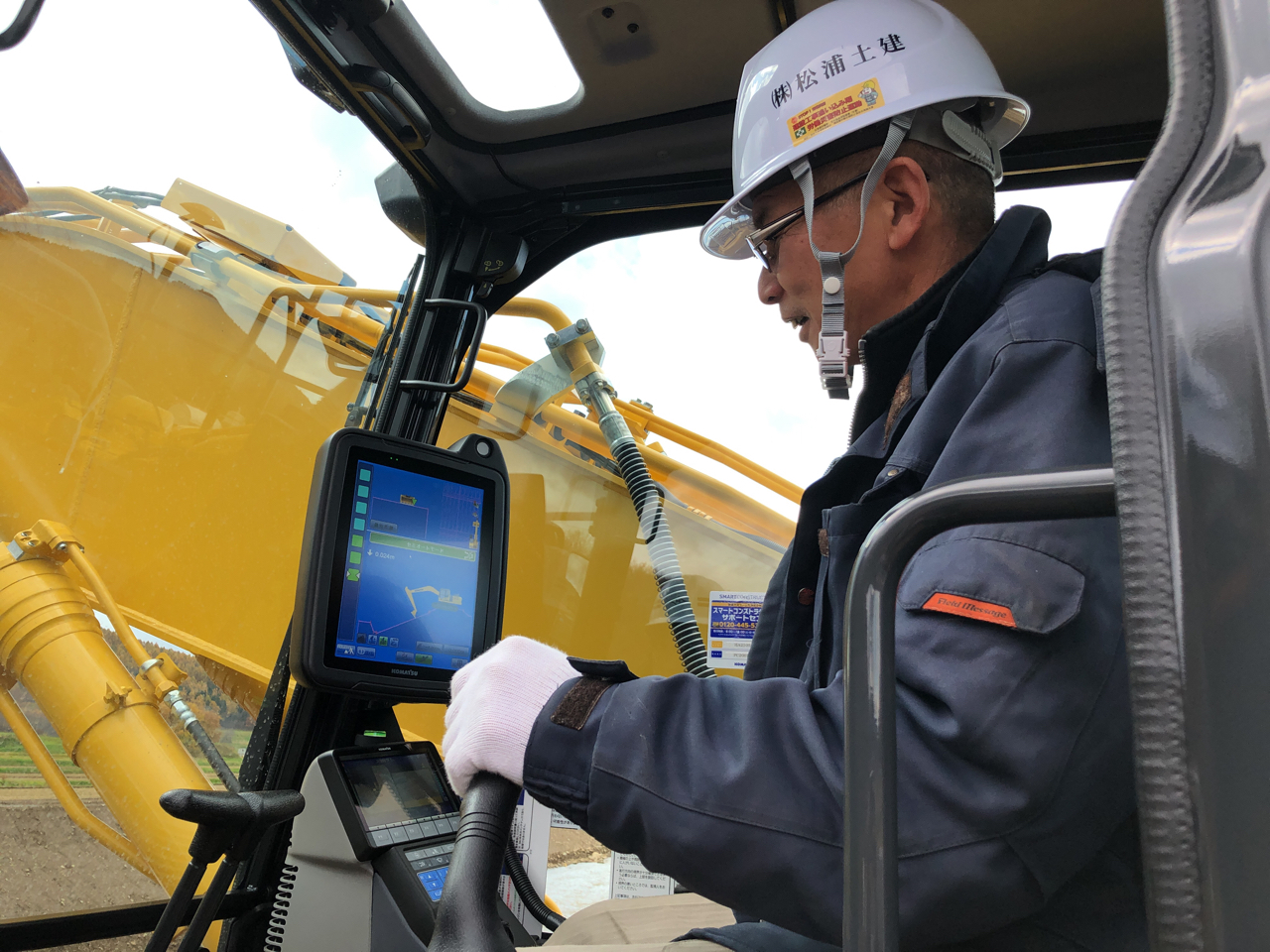

本工事は上川町一級河川石狩川水系リクマンベツ川に流木止工を設置する工事です。既に完成されている砂防堰堤工と床固工の中間部に施工するため、施工範囲が狭く、また施工期間が10月から翌年3月までの冬季のため作業ヤードの確保、雪寒仮囲い内でのコンクリート打設計画を入念に計画し工期内に完成することが出来ました。協力会社作業員の増員や機械設備の工夫等を行い無事故で完了することが出来ました。
完成工事写真
工事概要
- 工事名
- 石狩川砂防事業の内 リクマンベツ川流木止設置工事
- 工事場所
- 北海道上川郡上川町
- 工期
- 自 平成30年8月8日/至 平成31年3月20日
